Prima di iniziare la fase di lavoro vera e propria conviene sviluppare una previsione a partire dai dati introdotti. Essa servirā come punto di riferimento per valutare lo svolgimento dei lavori in termini sia di costo che di tempi.

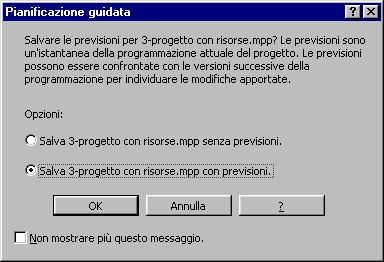

Per creare la previsione a partire dal progetto iniziale scegliere salva con nome dal menu File e, dopo aver scelto il nome del file, scegliere salva con previsioni dalla finestra seguente:

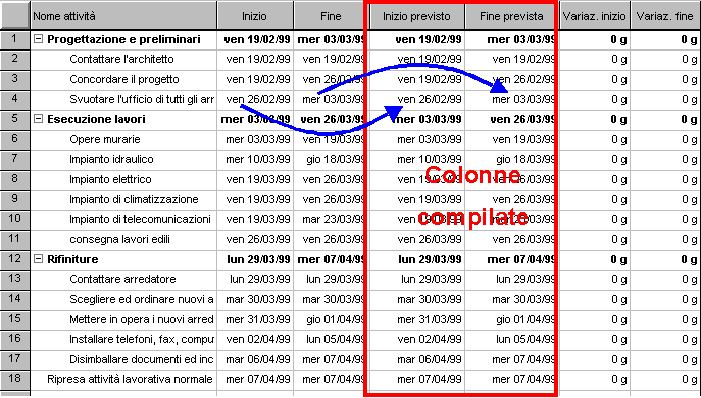

Il risultato di questa operazione č la compilazione della tabella 'Variazioni' come di seguito indicato:
I dati presenti nelle colonne "Inizio previsto" e "Fine prevista" verranno usati come riferimento per calcolare lo scorrimento temporale intercorso tra il piano di previsione e l'effettivo procedere del lavoro. D'ora in poi le colonne "Inizio" e "Fine" saranno relative alle date di effettivo inizio e completamento delle attivitā.
