Una relazione tra attività determina il collegamento tra le date di inizio e di fine di un'attività con le date di un'altra attività.

Le relazioni tra le attività consentono di modificare il percorso critico (serie di attività che con la loro durata e sequenza condizionano la data finale del progetto) e di ridurre la durata della programmazione.

I legami possono essere di 4 tipi:

Fine-inizio L'attività B non può iniziare finchè non finisce l'attività A
Inizio-inizio L'attività B non può iniziare finchè non inizia l'attività A
Fine-fine L'attività B non può finire finchè non finisce l'attività A
Inizio-fine L'attività B non può finire finchè non inizia l'attività A

Come introdurre i collegamenti fra le attività: filmato relazioni tra attività.

Nei legami sopra indicati può essere indicato un ritardo nella relazione: filmato legame inizio-inizio con ritardo.

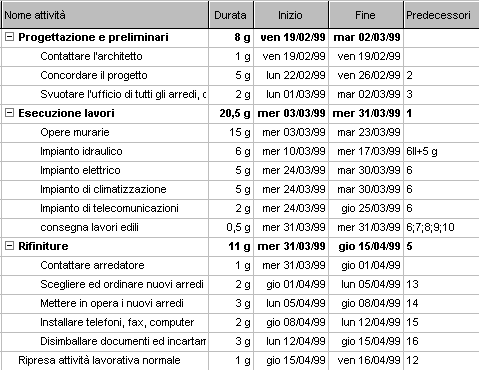

Esempio: progetto al massimo livello di dettaglio

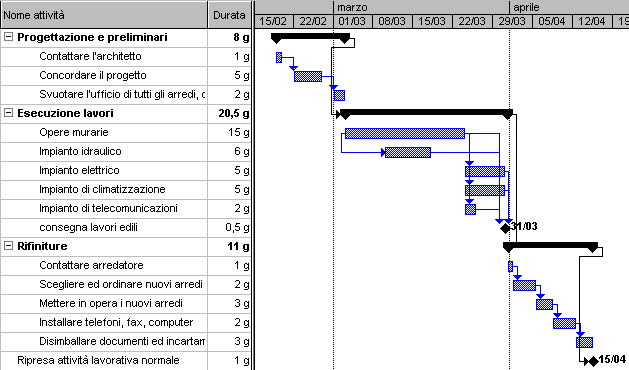

Esempio: progetto solo a livello di macro attività

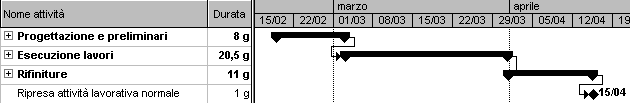

E' possibile imporre che una attività inizi solo dopo la fine di una attività di riepilogo (milestone 'Ripresa attività lavorativa normale' inizia dopo la fine della serie di attività racchiuse in 'Rifiniture').

File esempio: progetto con legami tra le attività

Attività in parallelo

Per ottimizzare la durata del progetto è conveniente (se possibile) svolgere delle attività in parallelo.

Nel casi precedente nella figura più dettagliata 'impianto di condizionamento' e 'impianto elettrico' sono state collocate di modo da essere svolte in contemporanea.

Criteri di buon senso

La tabella d'immissione

Il diagramma di Gantt finora discusso rappresenta graficamente i dati che sono presenti nella tabella d'immissione (accessibile mediante il menu Visualizza | Tabella | Immissione).

Filmato: mostra tabella immissione.
